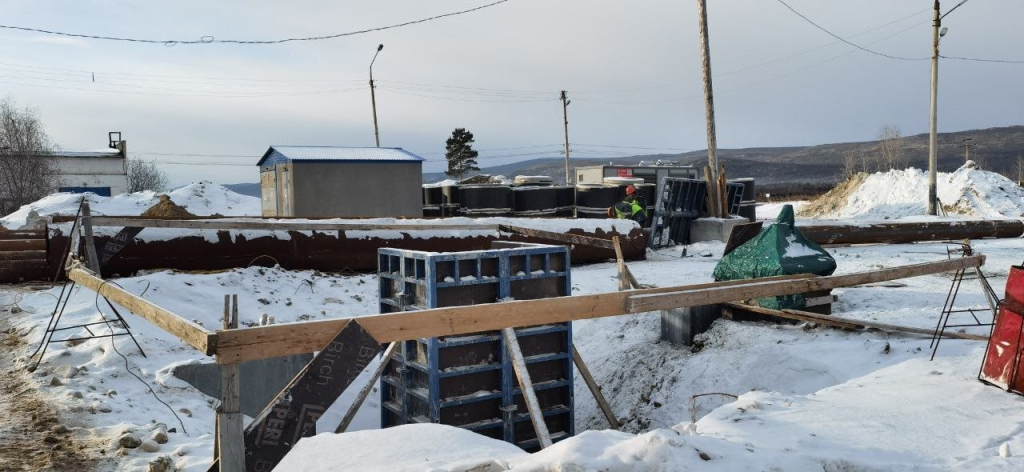

В Северобайкальске прошла проверка реконструкции очистных сооружений с биологической очисткой. Ход работ на ключевом объекте проверили представители городской администрации и Росстройконтроля.
За прошедшую неделю на объекте устранялись ранее выявленные дефекты. Строительно-монтажных работ, согласно графику, не велось. На объекте было задействовано 2 единицы техники, 8 инженерно-технических работников и 45 рабочих. Отставание на 5 декабря от графика производства работ составляет 86 дней (отставание на 26 ноября – 79 дней).
В настоящее время поставлены сэндвич-панели для блока механической очистки. Монтаж конструкций блока механической чистки запланирован на 14 декабря текущего года.
- Однако стоит отметить, что для защиты и окраски металлических конструкций были поставлены материалы с истекшим сроком годности. По этой причине подрядчик должен заказать новые материалы, что вновь увеличивает сроки отставания от графика производства работ, - сообщили в администрации Северобайкальска. - Выявленные нарушения 26 ноября привели к очередному срыву производства работ, а именно к отсутствию обработки противопожарным составом металлических конструкций здания механической очистки и обезвоживания осадка, а также к отсутствию монтажа ограждающих конструкций из сэндвич-панелей здания механической очистки и обезвоживания осадка.
Субподрядной компании рекомендовано найти новую субподрядную организацию или дополнительно нанять организацию в целях усиления производственных мощностей.
Как заявили в городской администрации, оценка производства строительно-монтажных работ генерального подрядчика и субподрядными организациями на сегодняшний день крайне неудовлетворительная.
