Комитет городского хозяйства под руководством заместителя мэра Сергея Гашева провёл экстренное совещание по готовности к отопительному сезону важных объектов жизнеобеспечения, в том числе и ТЭЦ-2. В пресс-службе мэрии Улан-Удэ сообщили, что вердикт комиссии неутешительный.
- Вторая теплоцентраль абсолютно не готова к надвигающимся суровым холодам Бурятии. Свыше 105 тысяч человек могут остаться без тепла в сорокаградусные морозы, - сообщили в пресс-службе администрации города.
В этом году наблюдается аномально низкие температуры даже летом. Если и зима выдастся такой же холодной, то большая часть улан-удэнцев просто-напросто рискует замерзнуть в своих собственных квартирах, заявляют в мэрии.
- Отопительный сезон стартует уже в сентябре. Ваши сотрудники заявляли, что работы выполнены в полном объёме. Сегодня мы видим другую картину. Наверняка именно по этой причине вы не пропустили нашу комиссию ещё в июле? С верхней отметки барабана котла не убрана пыль, то есть фактически даже первичные котлоочистные работы не выполнены. Получается так, что вы наших жителей ставите под угрозу. Выставляя населению такие счета за тепло, вы должны нести максимум ответственности за свои действия, - заявил заместитель мэра Сергей Гашев.
Комиссия уже не единожды пыталась провести проверку ТЭЦ-2 на готовность. Однако, заявляют в администрации города, в категоричной форме в доступе сотрудникам отказывали. По данным фактам уже направлено обращение в прокуратуру.
- Несмотря на то, что большая часть мероприятий по подготовке ТЭЦ-2 к надвигающемуся отопительному сезону должна быть завершена ещё 31 июля, визуальный осмотр показал, что основные работы из перечня так и не выполнены, - сообщили в мэрии.
Например, согласно отчёту ТГК-14, уже отремонтирован котел станции №3, проведены котлоочистные работы – помывка котла снаружи и внутри конвективной шахты. По факту - залежи пыли и грязи на площадках обслуживания котлов, при открытии люков заметно, что их не открывали еще со времен прошлого отопительного сезона, пришли к выводу сотрудники комиссии.

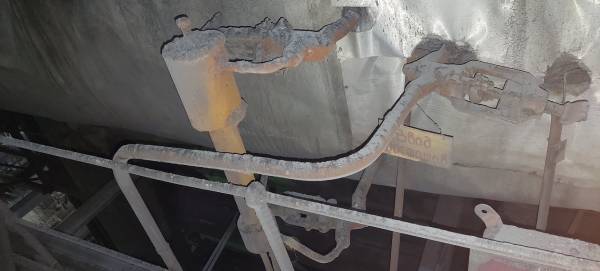

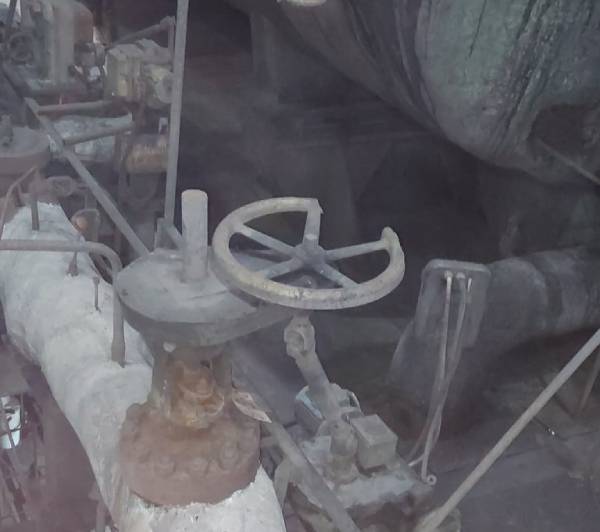

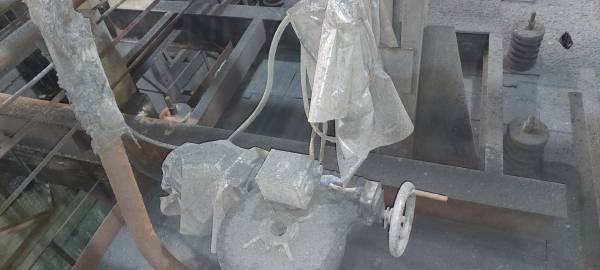

- ТГК-14 заверяет, что выполнен ремонт запорной арматуры - задвижек, кранов, вентилей. Однако, выездное совещание показало, что ревизия запорной арматуры не выполняется, коррозийные и грязевые отложения с вентилей и задвижек не убираются, частично отсутствуют маховики на вентилях импульсных линий, что говорит о том, что если их нет на месте, то ими можно и не пользоваться. Кроме того, осмотрены выполненные работы по текущему ремонту ряда подогревателей сетевой воды, как оказалось, и их ремонт не выполнялся - на корпусах подогревателей отсутствует тепловая изоляция и защитное покрытие, имеются значительные коррозийные отложения, - говорится в сообщении администрации Улан-Удэ.
- В целом, ситуацию с подготовкой улан-удэнской ТЭЦ-2 можно назвать критической, сорваны все сроки плана мероприятий по подготовке к отопительному сезону. За оборудованием, обеспечивающим надёжное и бесперебойное теплоснабжение для наших горожан, руководство компании не следит, - заявил начальник отдела коммунального комплекса комитета городского хозяйства Дмитрий Скакалин.
Комиссия оформила акт об отсутствии готовности ТЭЦ-2 к зиме.
ТЭЦ-2 является второй, после ТЭЦ-1, теплоцентралью по величине и одним из крупнейших предприятий Бурятии. Станция обеспечивает тепловой энергией Октябрьский район Улан-Удэ. Следующий комиссионный выезд запланирован на начало сентября.
