В этом году филиал «Генерация Бурятии» ПАО «ТГК-14» развернул ремонтную кампанию уже в апреле. Полным ходом идут работы по капитальному и текущему ремонту оборудования в котельном и турбинном цехах главного источника тепла Улан-Удэ, ТЭЦ-1.
- Уже проведён ремонт 2 и 5 котлов и турбогенераторов номер 1 и 3. Сегодня ведутся работы на турбогенераторе 7 и котле №1. И на втором котле на ТЭЦ-2, - рассказал исполняющий обязанности директора филиала «Генерация Бурятии» Николай Лазарев.

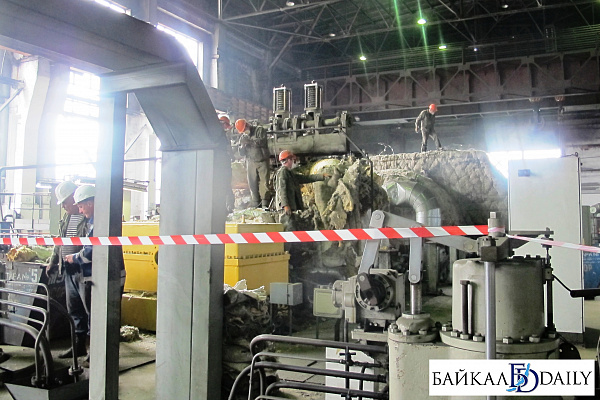

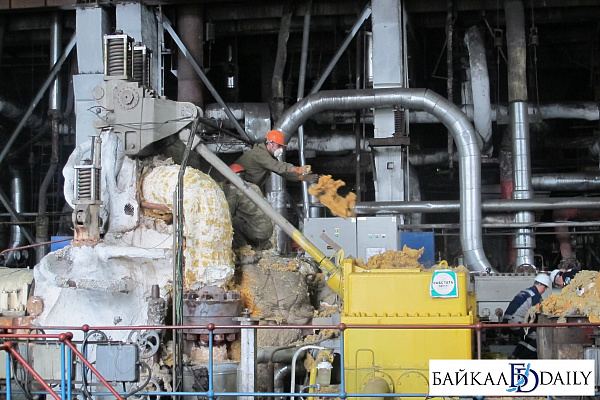

С сегодняшнего дня выведена в капитальный ремонт 7 турбина. Это значит, что каждый узел турбины будет проверен специалистами досконально, и, если необходимо, заменён. Сейчас же её избавляют от старого утеплителя.
- Турбина была запущена только в 2011 году. Но по графику уже подошёл срок капитального ремонта, - объяснил Лазарев.
Более того, в текущем году будет завершена давно запланированная реконструкция котла номер 6.
- Это приведёт к увеличению тепловой мощности станции, что, естественно, отразится на надежности и качестве теплоснабжении Улан-Удэ, - заявил Николай Лазарев.
А именно - улучшатся технико-экономические и экологические показатели ТЭЦ-1. Работы ведёт единый подрядчик – «Ямалспецстрой».
- С этого года у нас изменён подход к выбору подрядной организации. Задействован единый подрядчик. Раньше была другая система. На одной станции было задействовано много организаций. На одном котле - одна, на другом – другая. Это усложняло работу, контроль и гарантию качества, - рассказал исполняющий обязанности директора «Генерация Бурятии».

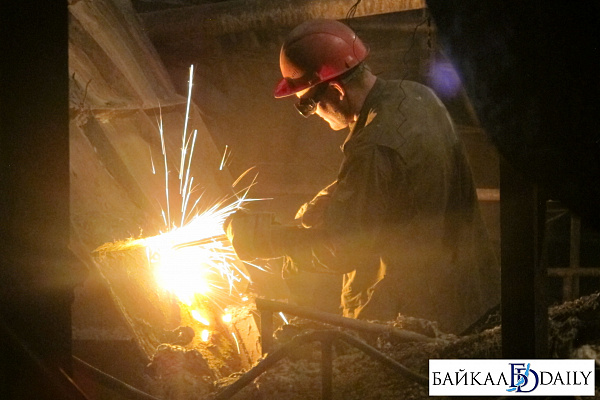

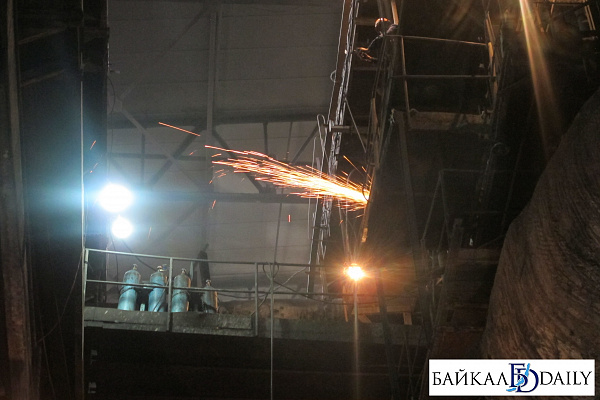

- Мы работаем круглосуточно, в усиленном режиме. 28 человек персонала работает в две смены. Ремонты ведутся согласно графику. Объём работы очень большой. Это полностью замена фронтового экрана, горелок и так далее, - рассказал главный инженер подрядной организации «Ямалспецстрой» Владимир Гончаров.
Сроки реконструкции ограничены по октябрь. 15 числа котёл будет запущен.
Также «Ямалспецстрой» в 2018 году в рамках инвестиционной программы выполнит реконструкцию котла №8 и полностью заменит турбогенератор №6 в 2019 году.
- У нас реализуется крупномасштабный инвестиционный проект – полная замена устаревшего турбогенератора №6. Замена запланирована с 2017 по 2019 год. В 2019 году мы должны запустить турбогенератор в работу, - рассказал исполняющий обязанности директора «Генерация Бурятии».
В рамках ремонтной и инвестиционной программы, по которой в течение трех лет запланирован ремонт котлов и на шесть лет - турбин. В этом году на ремонт оборудования «ТГК-14» направит более 300 млн. рублей, из них 88 миллионов рублей на ремонт и 200 миллионов на реализацию инвестиционных программ.
Всего за лето этого года «ТГК-14» проведёт 3 капитальных, один средний и 14 текущих ремонтов оборудования на ТЭЦ-1, ТЭЦ-2 и Тимлюйской ТЭЦ.
